Pause für Block A im Kraftwerk Schwarze Pumpe
Zuletzt aktualisiert:

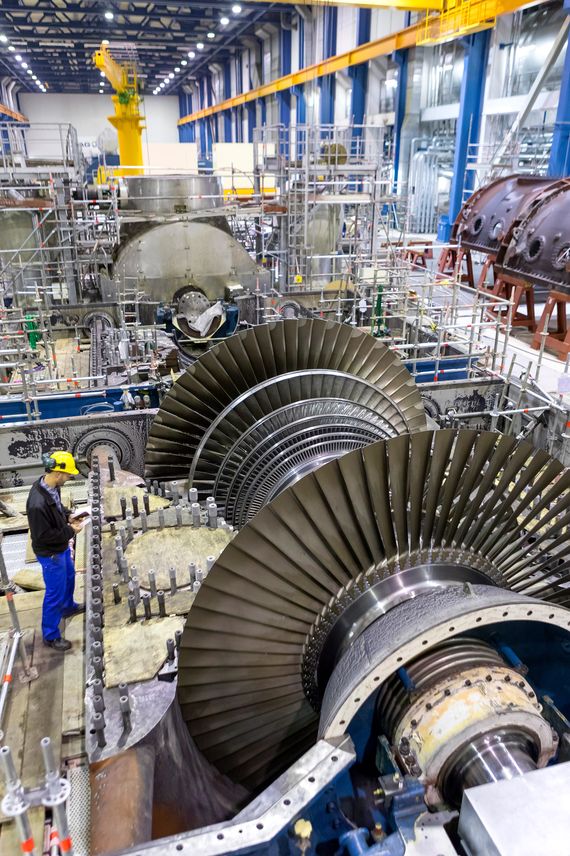

Block A im Kraftwerk Schwarze Pumpe wird derzeit auf Herz und Nieren geprüft. Rund 800 Mitarbeiter sind im Einsatz. Die 20 Jahre alte Dampfturbine erhält zwei neue Niederdruck-Läufer. Sie wiegen je 90 Tonnen. Außerdem werden in den Dampfkesseln über 20 Kilometer Rohre ausgetauscht. Dafür sind mehr als 4.600 Schweißnähte nötig. Instandgesetzt wird auch die Rauchgasentschwefelungsanlage. Mitte Juni soll alles geschafft sein und Block A wieder ans Netz kommen.
